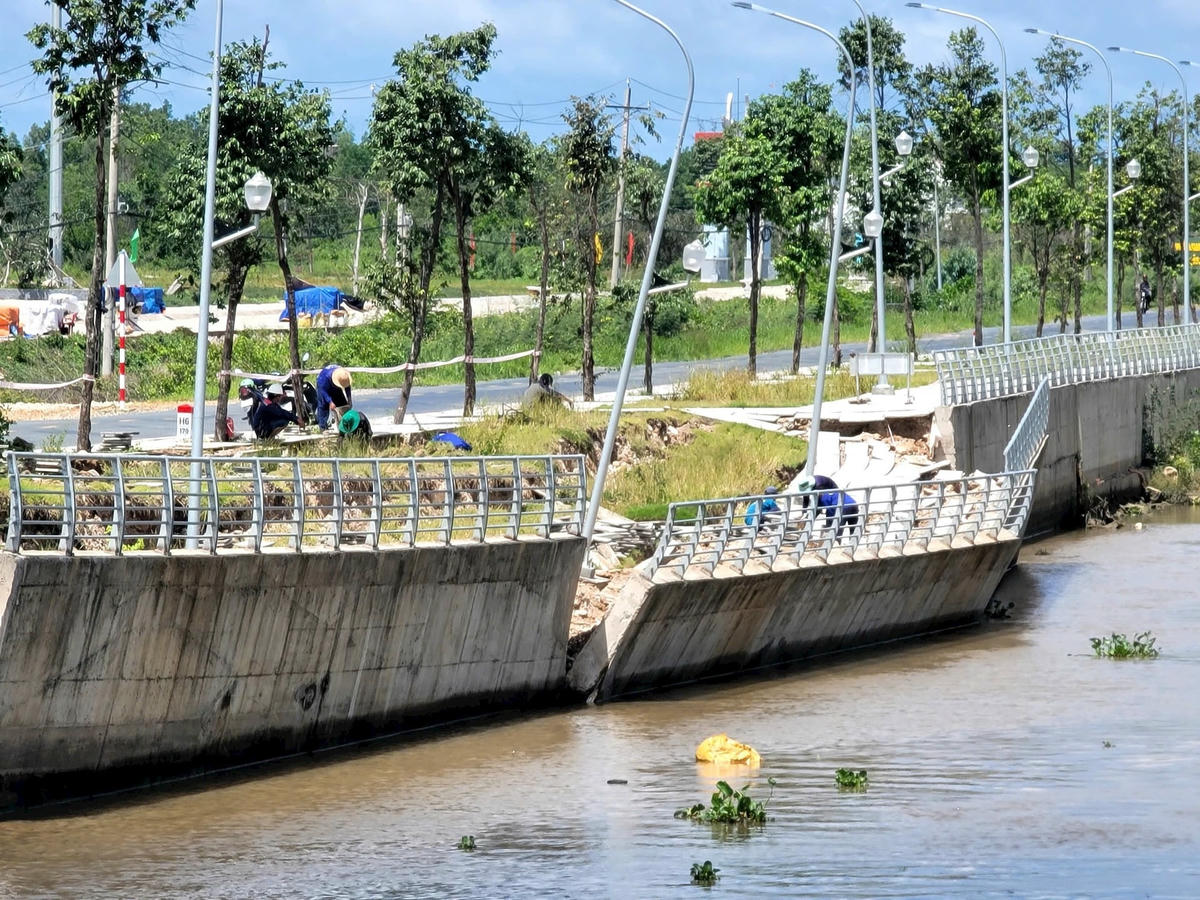

Bờ kè chống sạt lở kênh Hà Giang (đoạn Trung tâm hành chính - khu dân cư Đầm Chít) 3 lần xảy ra sự cố sạt lở. Trong đó, có 2 lần xảy ra trong quá trình thi công và 1 lần xảy ra sau hơn 5 tháng hoàn thành, đưa vào sử dụng.
Ngày 4/9, ông Dương Khánh Bình - Giám đốc Ban Quản lý dự án Đầu tư xây dựng (BQL dự án ĐTXD) huyện Giang Thành (Kiên Giang) thông tin với báo chí xoay quanh công trình Bờ kè chống sạt lở kênh Hà Giang (đoạn Trung tâm hành chính - khi dân cư Đầm Chít) xảy ra sự cố sạt lở chỉ sau khoảng 5 tháng hoàn thành, đưa vào sử dụng.
Công trình có chiều dài khoảng 3km. Đơn vị tư vấn thiết kế là Công ty Cổ phần Tập đoàn Tư vấn Đầu tư Xây dựng Kiên Giang. Đơn vị thi công là Công ty cổ phần Cầu đường 10.
Công trình đã thi công hoàn thành, tổ chức nghiệm thu 11/3/2024 và đang trong giai đoạn bảo hành. Tuy nhiên, tháng 7/2024, công trình có hiện tượng lún cố kết nền tự nhiên. BQL dự án ĐTXD huyện Giang thành đề nghị đơn vị thi công kết hợp cùng tư vấn giám sát tháo dở gạch lát thi công hoàn thiện lại. Chiều 4/8, xuất hiện 3 phân đoạn kè ngã ra phía sông 50-100cm
Cũng theo báo cáo của BQL dự án ĐTXD huyện Giang Thành, đây không phải là lần đầu tiên công trình này xảy ra sự cố. Trước đó, trong quá trình thi công, công trình đã 2 lần xảy ra sự cố. Cụ thể, tháng 5/2023, đơn vị thi công phát hiện 3 phân đoạn kè có dấu hiệu ngã ra phía sông; tháng 11/2023, đơn vị thi công tiếp tục phát hiện một đầu phân đoạn kè chuyển vị ngã ra phía sông.
Khi xảy ra sự cố lần 2, BQL dự án nghi ngờ tính ổn định của công trình và đề nghị Trung tâm kiểm định Sở xây dựng Kiên Giang kiểm tra thẩm định tính ổn định và an toàn chịu lực của công trình. Tuy nhiên, đơn vị này từ chối thực hiện. Ngày 13/12/2023, tư vấn thiết kế phát hành công văn báo cáo, hướng khắc phục phân đoạn sạt lở ở sự cố lần 2 và đánh giá tính ổn định cho cả tuyến kè là đảm bảo khả năng chịu lực và ổn định lâu dài.
Theo BQL dự án ĐTXD huyện Giang Thành, đối với sự cố lần 1 và lần 2, đơn vị thi công chọn phương án phá dỡ các phân đoạn bị nghiêng ra phía bờ sông và làm lại mới hoàn toàn các phân đoạn này. Hiện các phân đoạn này đã ổn định bình thường. Đối với sự cố lần 3, đơn vị tư vấn thiết kế chọn phương án phá dở các phân đoạn bị nghiêng ra phía bờ sông và làm lại mới hoàn toàn các phân đoạn này.
Ông Dương Khánh Bình - Giám đốc BQL dự án ĐTXD huyện Giang Thành cho biết dự án đã được khảo sát địa chất đúng theo quy định. Đơn vị tư vấn đánh giá nguyên nhân ban đầu xảy ra sự cố là do thay đổi địa chất cục bộ.
Cũng theo ông Dương Khánh Bình, để đảm bảo an toàn, tính ổn định cho công trình sử dụng lâu dài, UBND huyện Giang Thành đang lựa chọn đơn vị kiểm tra tính toán, kiểm định tính ổn định và an toàn.
“Tôi cũng băn khoăn về tính ổn định của dự án. Tôi đã đề xuất lãnh đạo, chủ đầu tư cho phép kiểm tra lại tính ổn định của dự án ở một đơn vị độc lập khác. Hiện nay, chúng tôi đang triển khai và đơn vị này đang tính toán dựa trên cơ sở khoa học và cũng như cơ sở của dự án đã thiết lập trước đây, từ địa chất công trình cho đến cách tính toán để tính lún, tính trượt để coi dự án này tính ổn đến đâu và có đạt theo tiêu chuẩn thiết kế nào không?”, ông Dương Khánh Bình thông tin thêm.
