Ngày 29/10, Tổng Giám đốc Tập đoàn Dầu khí Việt Nam (Petrovietnam) Lê Mạnh Hùng dẫn đầu đoàn công tác Tập đoàn kiểm tra tiến độ tại dự án Nhiệt điện Dầu khí Thái Bình 2 (Dự án).
Cùng đi có Phó Tổng giám đốc Petrovietnam Phạm Tiến Dũng, Trưởng ban QLDA NĐDK Thái Bình 2 Phạm Xuân Trường, Tổng Giám đốc PETROCONs Phan Tử Giang, lãnh đạo các Ban/Văn phòng Tập đoàn, Ban QLDA, Tổng thầu PETROCONs, nhà thầu.
Tính đến ngày 29/10, Dự án còn 63 ngày nữa là phải hoàn thành. Tiến độ tổng thể Dự án đạt 96,95%.

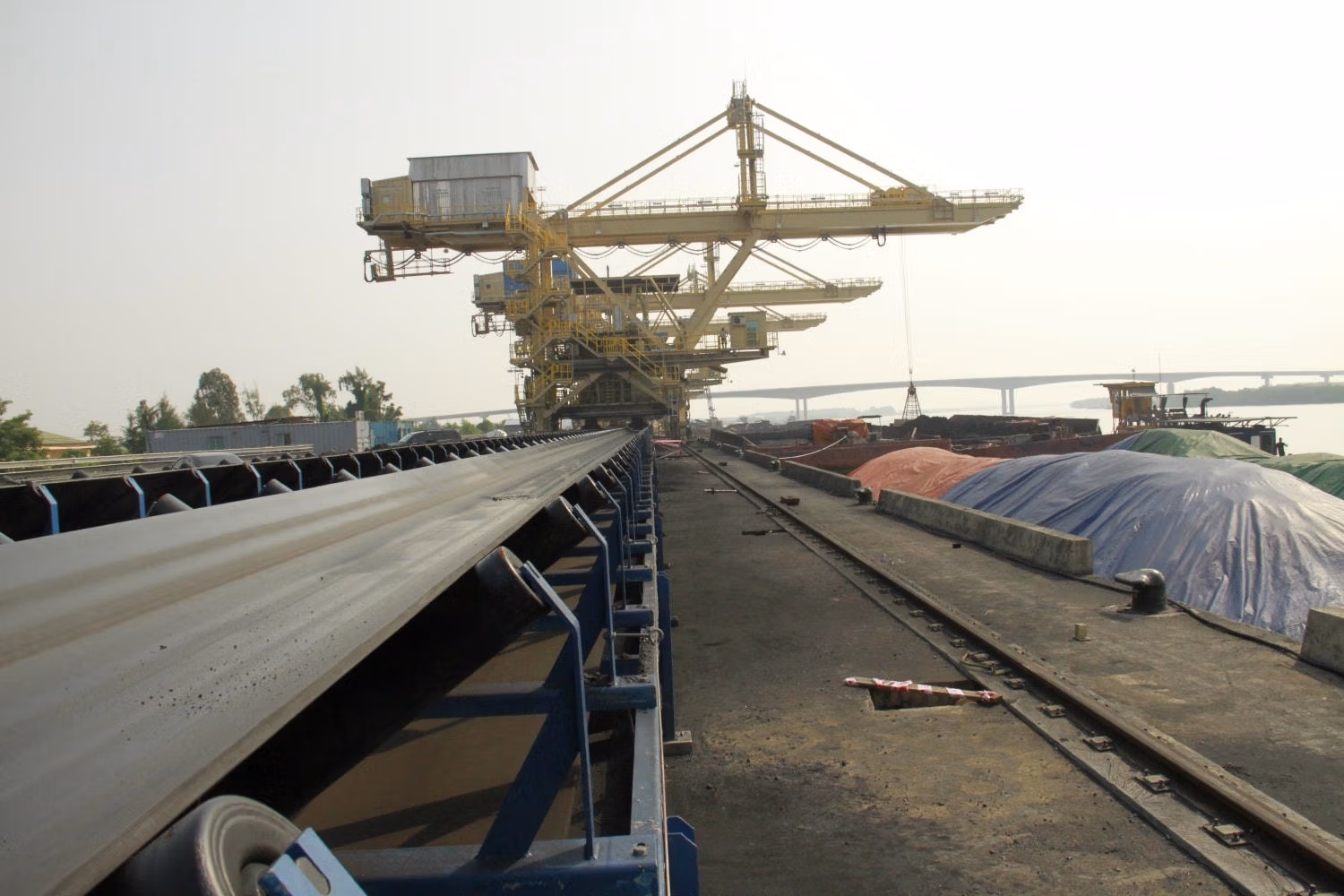

Đoàn công tác của Tập đoàn đã kiểm tra thực tế tiến độ vận hành các hạng mục cảng nhận than, hệ thống kho than số 2 của Dự án. Sau đó, Tổng Giám đốc Petrovietnam đã chủ trì giao ban công trường tại trụ sở Ban QLDA.
Mở đầu buổi giao ban, ông Lê Hải Ninh, Phó Trưởng ban Tổ chức và Quản trị nguồn nhân lực Tập đoàn đã công bố quyết định của Tổng Giám đốc Tập đoàn bổ nhiệm ông Mai Văn Long, Phó Giám đốc Công ty Điện lực Hà Tĩnh giữ chức Phó Trưởng ban QLDA NĐDK Thái Bình 2.
Phát biểu giao nhiệm vụ, Tổng Giám đốc Petrovietnam Lê Mạnh Hùng bày tỏ sự tin tưởng, chia sẻ với ông Mai Văn Long. Lãnh đạo Tập đoàn kỳ vọng ông Mai Văn Long với kinh nghiệm vận hành NMNĐ Vũng Áng 1 có cấu hình, công nghệ tương tự sẽ đồng hành cùng cán bộ CNV Ban QLDA vận hành tốt NMNĐ Thái Bình 2.
Tổng Giám đốc Petrovietnam Lê Mạnh Hùng cũng đề nghị lãnh đạo Ban QLDA NĐDK Thái Bình 2 đoàn kết, hỗ trợ, tạo điều kiện tốt nhất để ông Mai Văn Long phát huy năng lực, hoàn thành tốt mục tiêu chung của Dự án đúng theo phương châm “Một đội ngũ - Một mục tiêu”, đưa NMNĐ Thái Bình 2 hoàn thành đúng cam kết, kế hoạch.
Ông Mai Văn Long chia sẻ, được tham gia triển khai dự án NMNĐ Thái Bình 2 vào thời điểm quan trọng này là nhiệm vụ nặng nề cũng là vinh dự. "Tôi xin cam kết với lãnh đạo Tập đoàn, Ban QLDA sẽ nỗ lực hết mình để góp phần hoàn thành Dự án đúng theo cam kết. Tôi cũng mong rằng sẽ nhanh chóng hòa nhập, đoàn kết với cán bộ nhân viên Ban QLDA, Tổng thầu và các nhà thầu để vận hành nhà máy đạt chất lượng tốt và sớm nhất", ông Mai Văn Long khẳng định.
Hiện nay, các hệ thống thiết bị đang thi công trong NMNĐ Thái Bình 2 đã cơ bản hoàn thành và vận hành chạy thử. Trong đó, một số hạng mục đáng chú ý như hệ thống bốc dỡ vận chuyển than đang được PETROCONs/Nhà thầu phụ tăng cường nhân lực đẩy nhanh tiến độ. Nhà thầu vận hành chạy thử FLS cũng đang tăng ca, tăng nhân sự để giảm thời gian chạy thử.
Trạm Bơm nước hồi đã hoàn thành lắp đặt đường ống, đang triển khai lắp đặt bồn hóa chất, bơm và các thiết bị điện điều khiển, đường ống trong nhà dự kiến hoàn thành ngày 10/11. Hiện nay, nhà thầu phụ đã tăng cường nhân lực đẩy nhanh công tác xây dựng và lắp đặt.
Các hệ thống như máy nghiền than, khử NOx, khử lưu huỳnh thải xỉ, bơm nước ngưng… đều đang được vận hành chạy thử liên động, chuẩn bị sẵn sàng cho vận hành thử nâng tải Tổ máy số 1.
Tại buổi giao ban, Tổng Giám đốc PETROCONs Phan Tử Giang báo cáo ngắn gọn về hiện trạng Dự án. Theo đó, phần lắp đặt thiết bị, vận hành chạy thử trong nhà máy đã cơ bản hoàn thành. Trong đó, các thiết bị chính như Lò hơi, thiết bị các hệ thống phụ trợ, máy nghiền than, hệ thống vận chuyển than… đều hoạt động tốt. Các vấn đề phát sinh đều có giải pháp tối ưu để xử lý. Thời gian qua, Tổng thầu cùng các nhà thầu chạy thử đã vận hành Tổ máy số 1 bằng than lên công suất 235MW.
Đáng chú ý, với hệ thống than, máy bốc số 1 đã hoàn thành từ nhà thầu FLSmidth, bàn giao cho Tổng thầu vận hành từ ngày 21/10.
Đến nay, Hệ thống bốc rót số 2 đang chạy thử giai đoạn cuối, chuẩn bị bàn giao cho Tổng thầu đưa vào hoạt động. Máy bốc rót than số 3 dự kiến sẽ hoàn thành đưa vào hoạt động vào ngày 20/11. Dự kiến, đưa vào vận hành 3 máy bốc, công suất bốc than sẽ đạt từ 6-7 ngàn tấn/ngày, đạt điều kiện vận hành đồng bộ 2 tổ máy phát điện cùng lúc.
Tổng Giám đốc PETROCONs cho biết thêm, dự kiến ngày 5/11 Nhà máy sẽ bắt đầu vận hành nâng tải Tổ máy số 1, khoảng 20 ngày sau sẽ bắt đầu vận hành bằng than Tổ máy số 2.
Đại diện Ban QLDA, đồng chí Phạm Xuân Trường đánh giá rủi ro trong khi vận hành nhà máy. Theo đó, đáng lưu ý là hệ thống máy nghiền than, các hệ thống thoát khói, hệ thống cơ nhiệt… khi phát điện cả hai tổ máy với công suất lớn cần xây dựng các giải pháp, phương án dự phòng, xử lý khẩn cấp, đảm bảo an toàn thiết bị, con người khi vận hành.
Sau khi lắng nghe ý kiến, trao đổi của lãnh đạo các nhà thầu vận hành, xây dựng, lãnh đạo các ban chuyên môn Tập đoàn, của Phó Tổng giám đốc Petrovietnam Phạm Tiến Dũng, kết luận giao ban, Tổng Giám đốc Petrovietnam Lê Mạnh Hùng đánh giá cao nỗ lực của tập thể CBCNV Ban QLDA, Tổng thầu và các nhà thầu trên công trường. Tổng Giám đốc Lê Mạnh Hùng nhấn mạnh, đây là giai đoạn rất quan trọng, tập thể CBCNV trên công trường tiếp tục cố gắng triển khai để NMNĐ Thái Bình 2 thực sự là điểm sáng của nền kinh tế.
Tổng Giám đốc Lê Mạnh Hùng yêu cầu Ban QLDA, Tổng thầu PETROCONs và các nhà thầu thực hiện các nhóm công việc sau: cập nhật, thống nhất, quán triệt kế hoạch, mục tiêu dự án trong ngắn hạn và dài hạn; Trên cơ sở kế hoạch cần phân tích rủi ro, cơ hội; Hoàn thiện công tác lắp đặt, chạy thử; Tổ chức bộ máy chuẩn bị sản xuất vận hành đồng bộ và sẵn sàng chuyển giao phát điện thương mại; Thực hiện nhanh và đầy đủ các thủ tục pháp lý chuyển giao nhà máy; Chuẩn bị chu đáo về tài chính, trong đó chủ yếu là mua than, vật tư chính, hóa chất… Bên cạnh đó, yêu cầu nhà thầu Thanh Đảo Sotec phải huy động đủ nhân lực vận hành chạy thử nhà máy, nhân lực có kinh nghiệm đề phòng các trường hợp khẩn cấp và xử lý sự cố.
