Kinh tế

Phú Thọ: Nhà máy điện rác hơn 2.000 tỷ 7 năm chưa đưa vào hoạt động

Ngô Hùng 29/08/2024 10:39

Với tổng mức đầu tư hơn 2.200 tỷ đồng, Nhà máy xử lý rác thải phát điện Trạm Thản (huyện Phù Ninh, tỉnh Phú Thọ) được khởi công từ năm 2017, nhưng đến nay vẫn chưa đưa vào hoạt động.

Ngày 11/9/2017, UBND tỉnh Phú Thọ có quyết định số 2317/QĐ-UBND về việc phê duyệt chủ trương đầu tư dự án xây dựng nhà máy xử lý rác thải sinh hoạt phát điện tỉnh Phú Thọ tại xã Trạm Thản, huyện Phù Ninh. Đến ngày 12/10/2017, nhà máy được động thổ. Ảnh: Phối cảnh Nhà máy xử lý rác thải sinh hoạt phát điện tại xã Trạm Thản.
Ngày 18/2/2019, Thủ tướng Chính phủ đã có văn bản số 211/TTg-CN đồng ý bổ sung dự án Nhà máy Điện rác Phú Thọ vào Quy hoạch phát triển Điện lực Quốc gia. Theo văn bản này, dự án Nhà máy điện rác Phú Thọ tại xã Trạm Thản, huyện Phù Ninh có quy mô công suất 18MW, trong đó, giai đoạn 1 công suất 9MW sẽ đưa vào vận hành năm 2020. Ảnh: Ngô Hùng.
Dự án Nhà máy rác thải sinh hoạt, phát điện do liên danh của Công ty Cổ phần Tài nguyên và Môi trường Âu Việt và Công ty Trách nhiệm hữu hạn Năng lượng môi trường Tianyu Phú Thọ triển khai xây dựng với quy mô khoảng 10ha, tổng mức đầu tư khoảng 2.242 tỷ đồng. Sau nhiều lần điều chỉnh, theo tiến độ, tháng 8/2023, nhà máy phải hoàn thành và đi vào chạy thử (giai đoạn 1). Ảnh: Ngô Hùng.

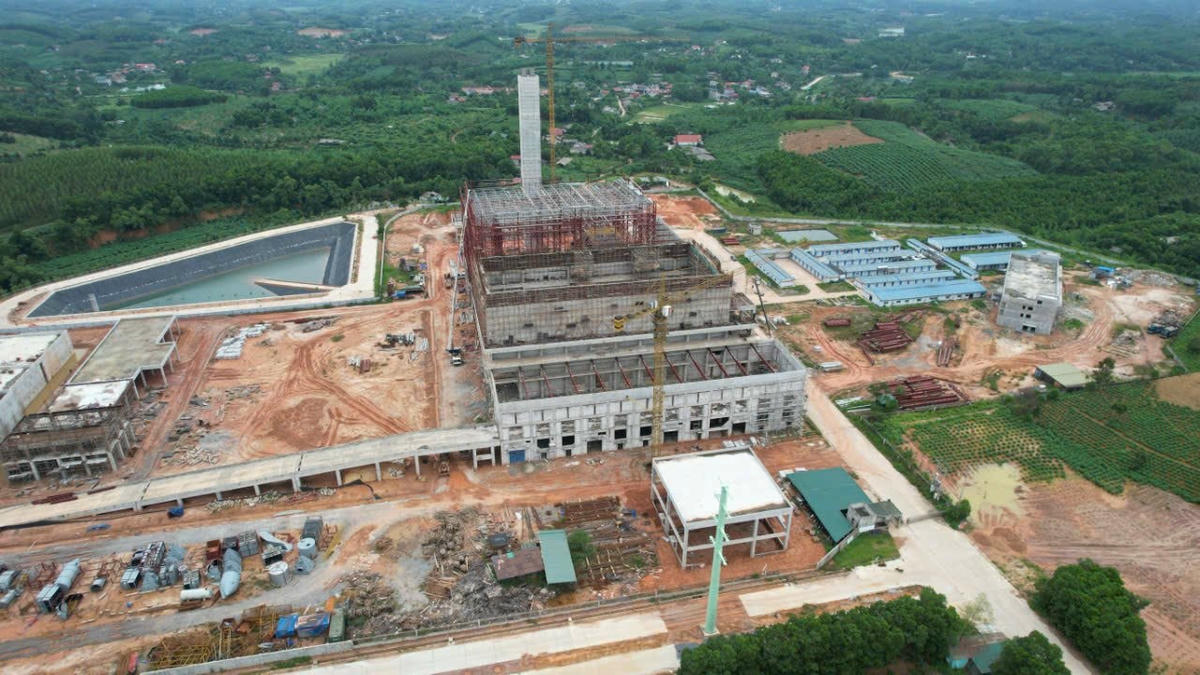

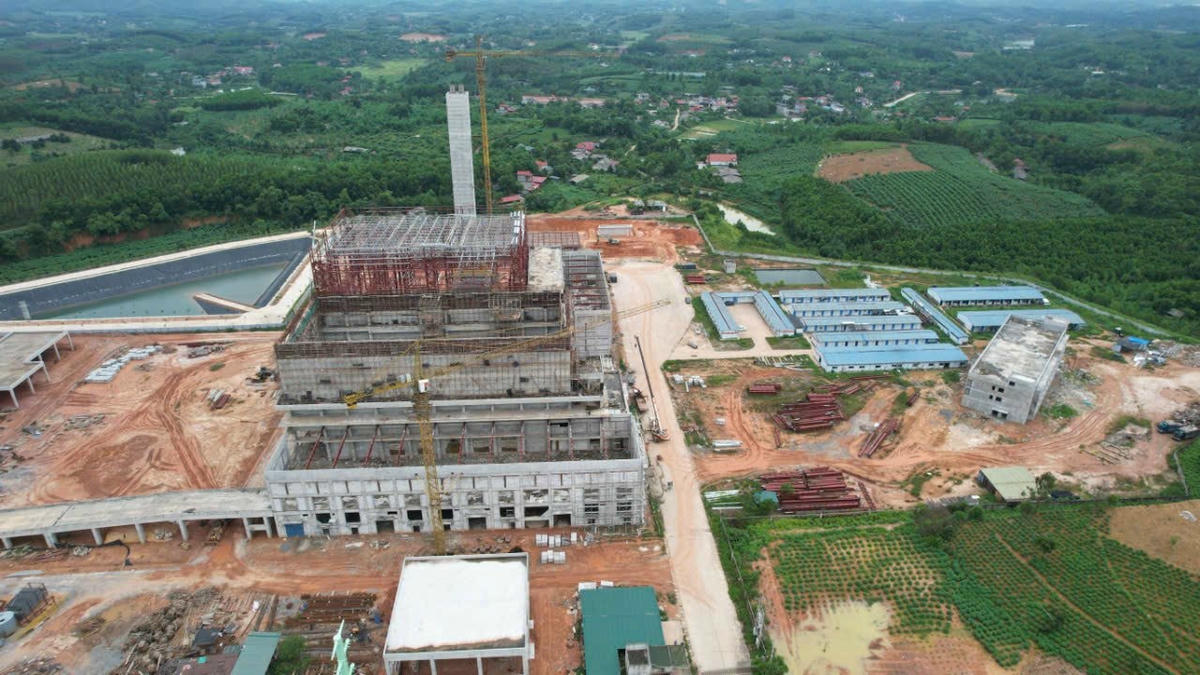

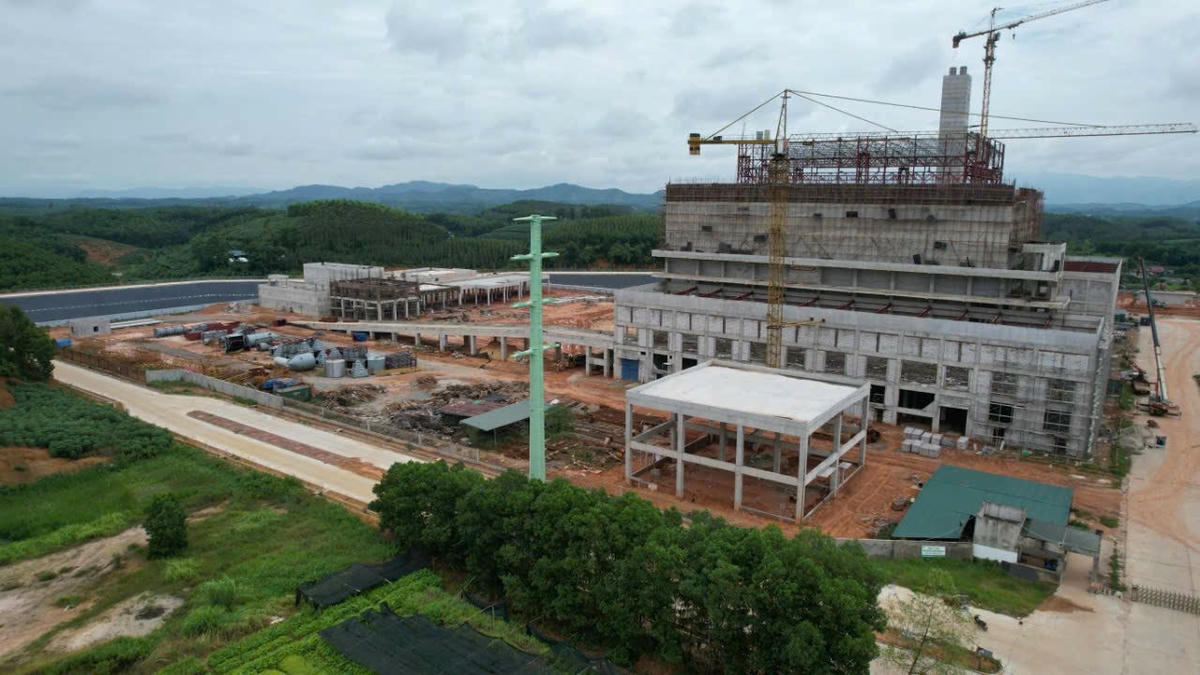

Tuy nhiên, cuối tháng 8/2024, có mặt tại dự án, nhà máy vẫn đang trong quá trình triển khai xây dựng. Ảnh: Ngô Hùng.

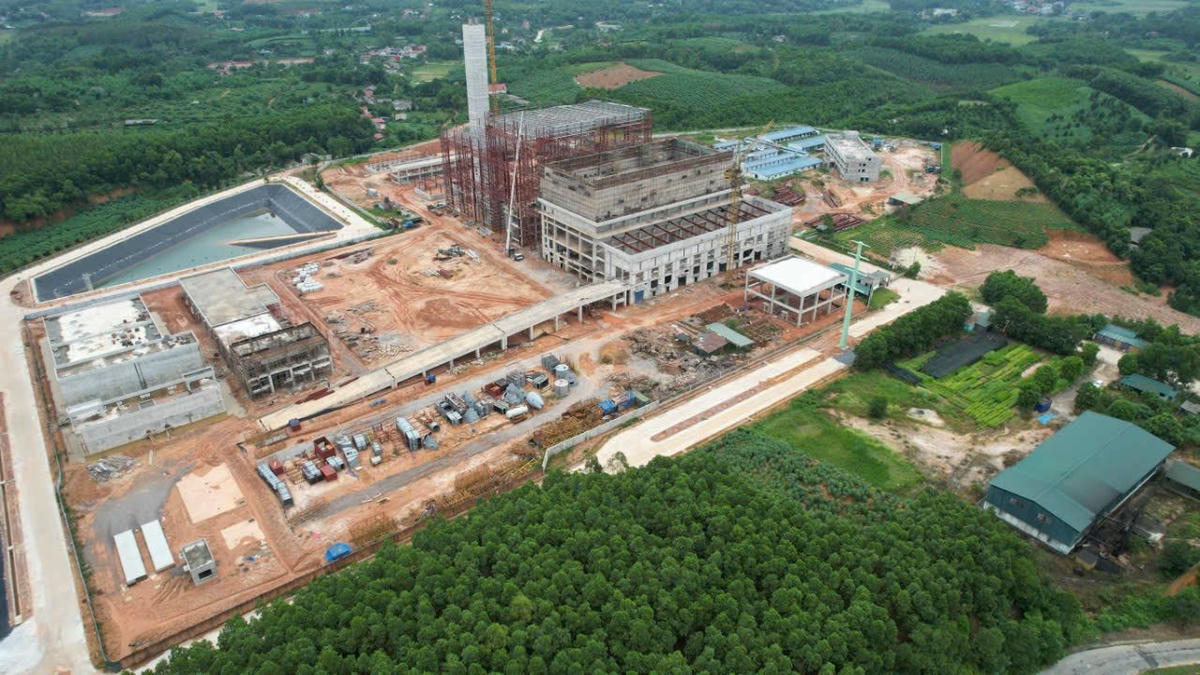

Lý giải nguyên nhân chậm tiến độ, nhà đầu tư cho rằng dịch Covid-19 khiến công tác xây dựng bị gián đoạn, thiếu lao động thi công, nguồn cung hàng hóa vật tư, nguyên vật liệu phục vụ xây dựng trở nên khan hiếm… Ảnh: Ngô Hùng.

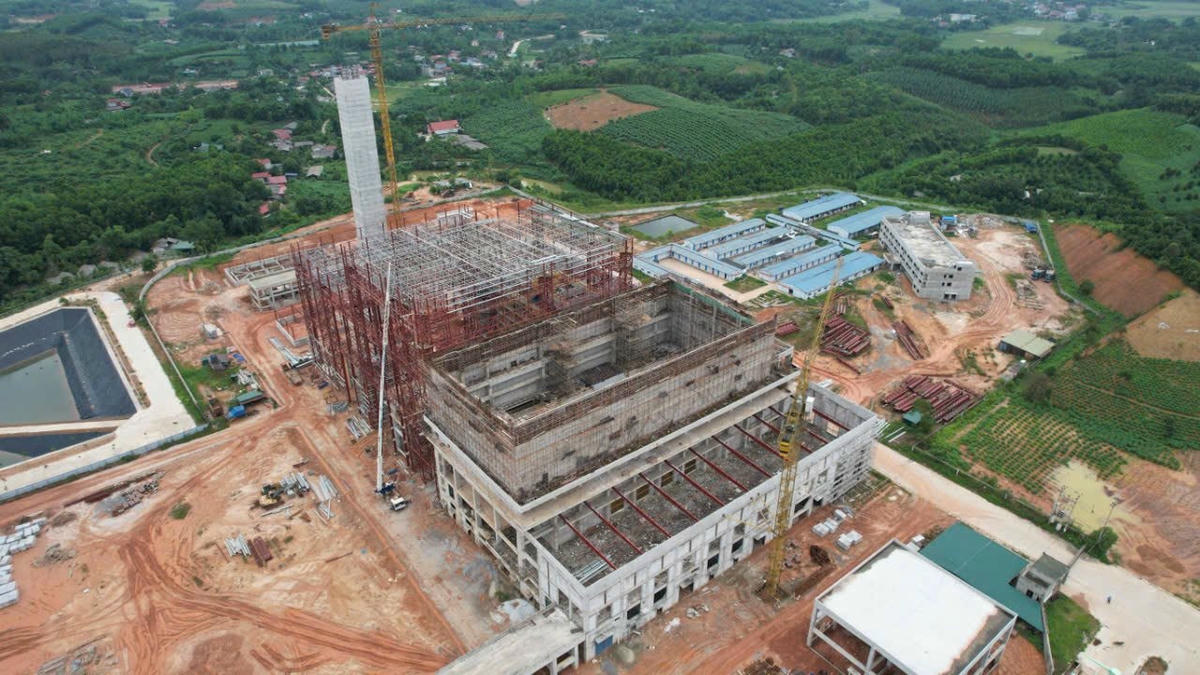

Theo Công ty Trách nhiệm hữu hạn Năng lượng môi trường Tianyu Phú Thọ, đến thời điểm này, khối lượng thi công của dự án đạt khoảng 90%. Một số hạng mục như ô chôn lấp tro bay số 1, hệ thống xử lý nước rỉ rác đã được hoàn thiện, cơ bản đảm bảo điều kiện tiếp nhận rác… Ảnh: Ngô Hùng.

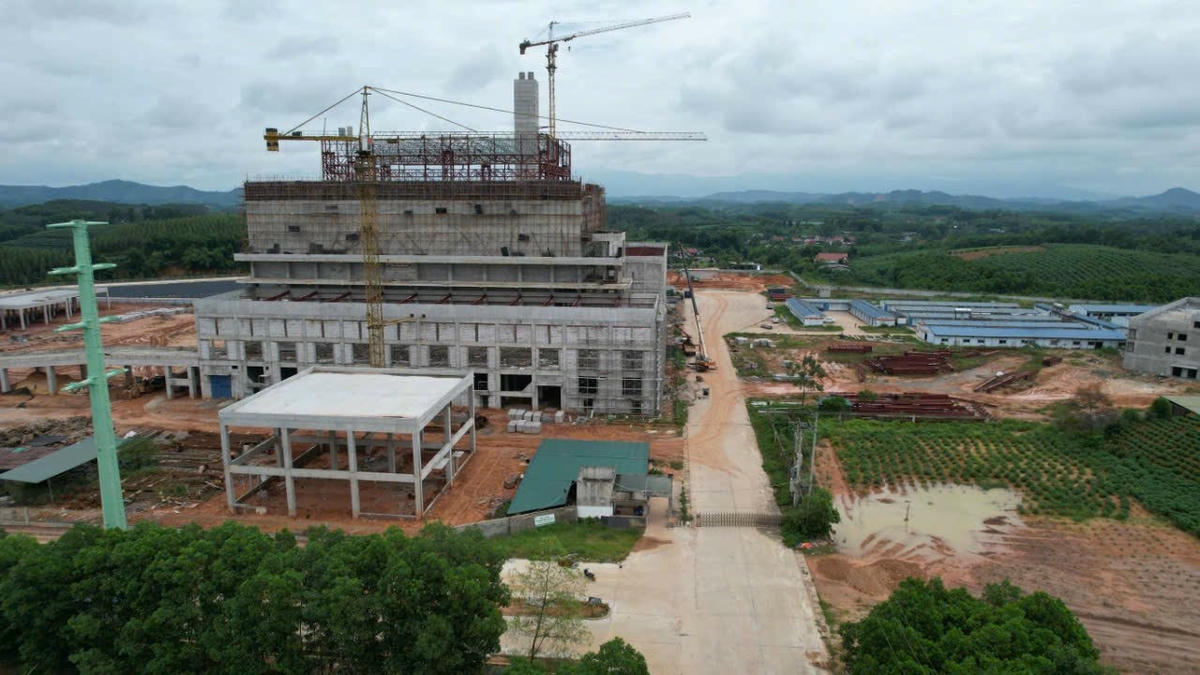

Thực hiện chỉ đạo của UBND tỉnh Phú Thọ, Sở Xây dựng tỉnh cùng các đơn vị liên quan đã có buổi làm việc với nhà đầu tư nhằm tìm cách tháo gỡ khó khăn, đẩy nhanh tiến độ thực hiện dự án. Ảnh: Ngô Hùng.

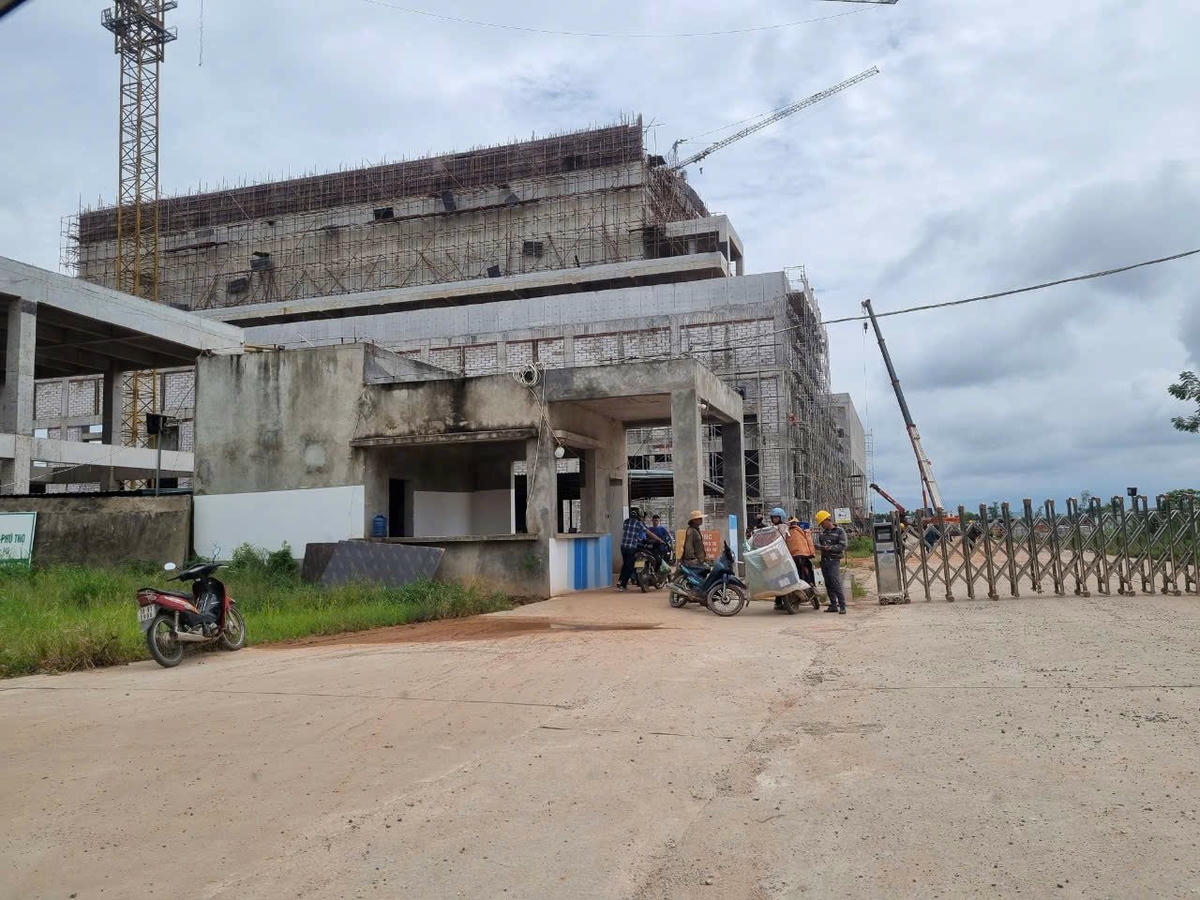

Dự án hiện đang được gấp rút triển khai, hoàn thiện, những ngày cuối tháng 8/2024, rất nhiều công nhân có mặt tại đây để làm việc. Ảnh: Ngô Hùng.

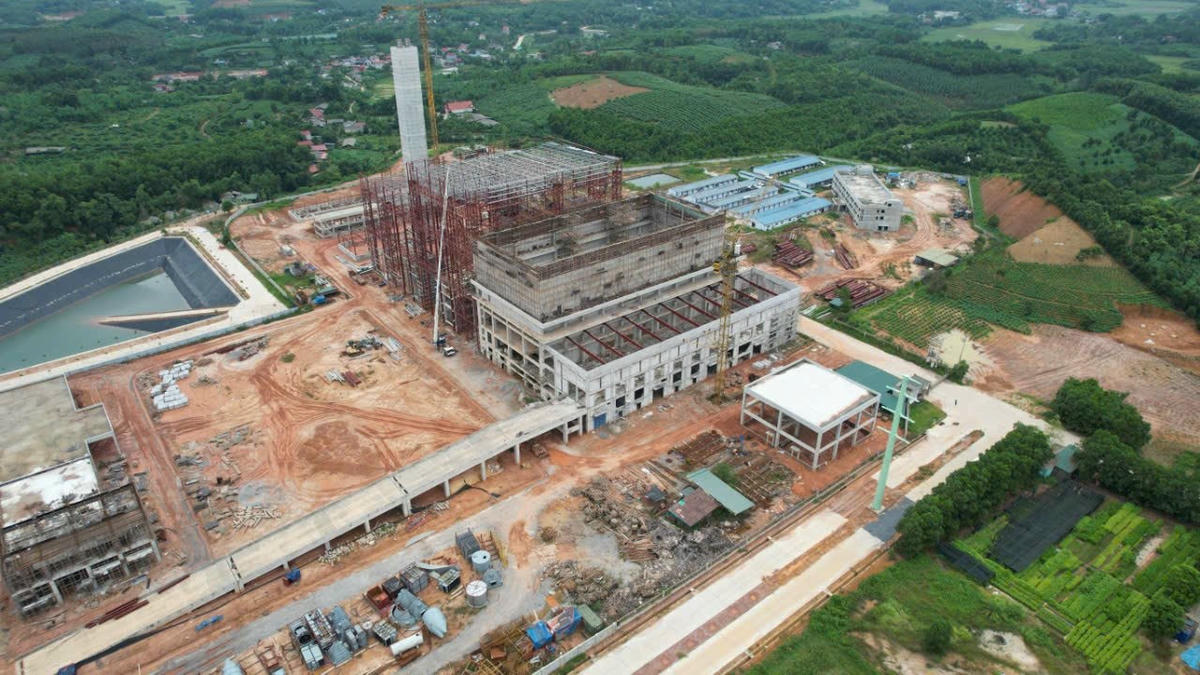

Dự kiến, khi đi vào hoạt động, trên 70% rác tại địa bàn tỉnh Phú Thọ sẽ được thu gom, vận chuyển, xử lý tập trung tại nhà máy xử lý rác này. Tỉnh cũng đã ký hợp đồng cung cấp cho nhà máy tối thiểu 400 tấn rác/ngày trong hai năm đầu, 500 tấn rác/ngày cho những năm tiếp theo. Ảnh: Ngô Hùng.
(0) Bình luận
Nổi bật
    Tin mới nhất
    Phú Thọ: Nhà máy điện rác hơn 2.000 tỷ 7 năm chưa đưa vào hoạt động
