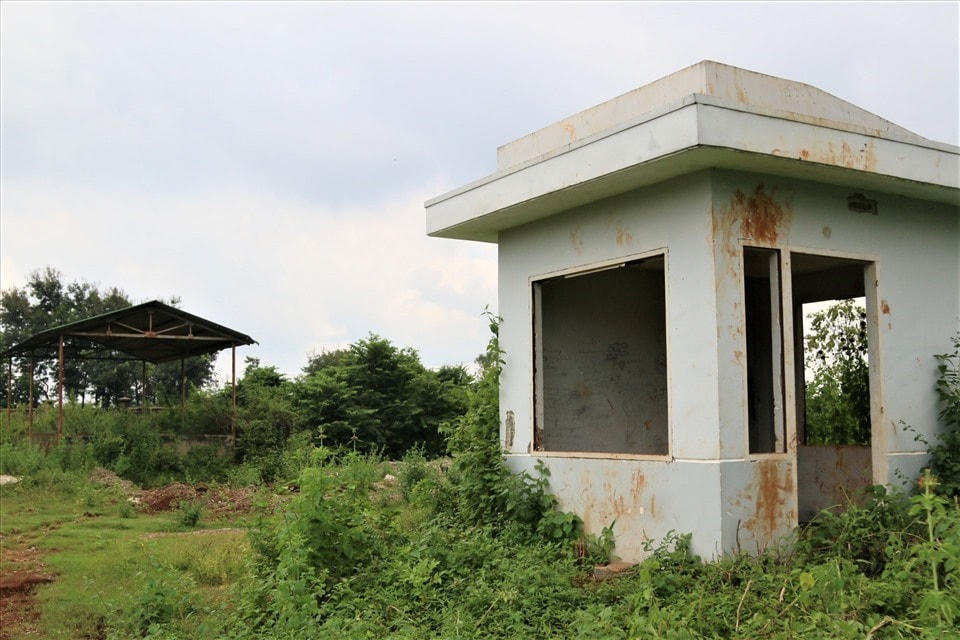

Liên quan đến dự án Dự án trạm xử lý nước thải hàng chục tỷ đồng bỏ hoang tại Cụm Công nghiệp Tân An (phường Tân An, TP Buôn Ma Thuột, Đắk Lắk), cơ quan chức năng tỉnh Đắk Lắk đã ra quyết định khởi tố 2 lãnh đạo chủ đầu tư dự án và đơn vị thi công do “Vi phạm quy định về đầu tư công trình xây dựng gây hậu quả nghiêm trọng”.
Ngày 4/2, Viện KSND tỉnh Đắk Lắk đã phê chuẩn quyết định khởi tố bị can, lệnh bắt tạm giam, lệnh khám xét nơi ở và làm việc đối với Nguyễn Minh Tiến, Giám đốc Công ty TNHH Xây dựng Tiến Thịnh; khởi tố bị can, lệnh khám xét nơi ở đối với Phan Xuân Mạo, nguyên Giám đốc BQL Khu tiểu thủ công nghiệp TP Buôn Ma Thuột về tội “Vi phạm quy định về đầu tư công trình xây dựng gây hậu quả nghiêm trọng”.
Dự án Khu xử lý nước thải tập trung Cụm Công nghiệp Tân An 1 và 2 được UBND tỉnh Đắk Lắk phê duyệt vào năm 2010, với tổng mức đầu tư hơn 37 tỉ đồng.
Dự án này do UBND TP Buôn Ma Thuột làm chủ đầu tư và đại diện chủ đầu tư là BQL Khu tiểu thủ công nghiệp TP Buôn Ma Thuột do ông Phan Xuân Mạo làm Giám đốc.
Năm 2012, liên doanh nhà thầu gồm Công ty TNHH Xây dựng Tiến Thịnh và Công ty Hà Giang Phước Tường trúng thầu, sau đó triển khai thi công. Theo tiến độ, đến tháng 8/2014 dự án sẽ hoàn thành và đi vào hoạt động. Tuy nhiên, sau khi triển khai công trình được một thời gian thì nhà thầu ngừng thi công, bỏ dở.
Sau khi được UBND tỉnh Đắk Lắk cấp kinh phí cho dự án, ông Mạo và ông Tiến cùng thống nhất với Công ty Tiến Thịnh tiến hành lập hồ sơ nghiệm thu phần máy móc thiết bị trước để giải ngân vốn với số tiền hơn 10,3 tỷ đồng.
Ngày 28/12/2012, Công ty TNHH Xây dựng Tiến Thịnh ký hợp đồng với Công ty TNHH Công nghệ Môi trường Nông Lâm ( Công ty Nông Lâm) để cung cấp lắp đặt thiết bị cho hệ thống xử lý nước thải và thiết bị cho phòng thí nghiệm với tổng giá trị hơn 6,1 tỷ đồng.
Công ty TNHH Xây dựng Tiến Thịnh đã xuất cho BQL trên hóa đơn giá trị gia tăng với tổng giá trị bao gồm cả thuế là hơn 9,5 tỷ đồng.
Ông Mạo cùng Công ty Tiến Thịnh đã lập hồ sơ nghiệm thu thanh toán đợt 1 phần máy và thiết bị công nghệ với tổng giá trị hoàn thành đề nghị thanh toán là hơn 9,5 tỷ đồng.
Trên cơ sở khối lượng thi công đợt 1, đại diện BQL, Công ty Tiến Thịnh và Công ty Vạn Hưng Đức đã tiến hành nghiệm thu, lập hồ sơ đề nghị thanh toán khối lượng hoàn thành phần xây dựng đợt 2 và đợt 3, với tổng giá trị hơn 6,5 tỷ đồng.
Tháng 4/2016, UBND TP Buôn Ma Thuột tiến hành thanh tra tại BQL, quá trình kiểm tra đã xác định việc nghiệm thu, thanh toán đối với hạng mục phần máy và thiết bị công nghệ không có cơ sở pháp lý về khối lượng với tổng giá trị hơn 9,5 tỷ đồng.
Theo đó, giá trị chênh lệch do chủ đầu tư đã thanh toán với đơn vị thi công đến thời điểm hiện nay không có khối lượng thi công thực tế, gây hậu quả thiệt hại tài sản Nhà nước số tiền là hơn 7,9 tỷ đồng.
