Nhiệt điện An Khánh – Bắc Giang chậm tiến độ do 'đói' vốn

HÀ AN 06/07/2021 10:49

Nguyên nhân chính khiến dự án Nhà máy Nhiệt điện An Khánh – Bắc Giang đang chậm tiến độ, là do khó khăn về tài chính, nhà đầu tư chưa lo được số vốn vay hơn 16 nghìn tỷ.

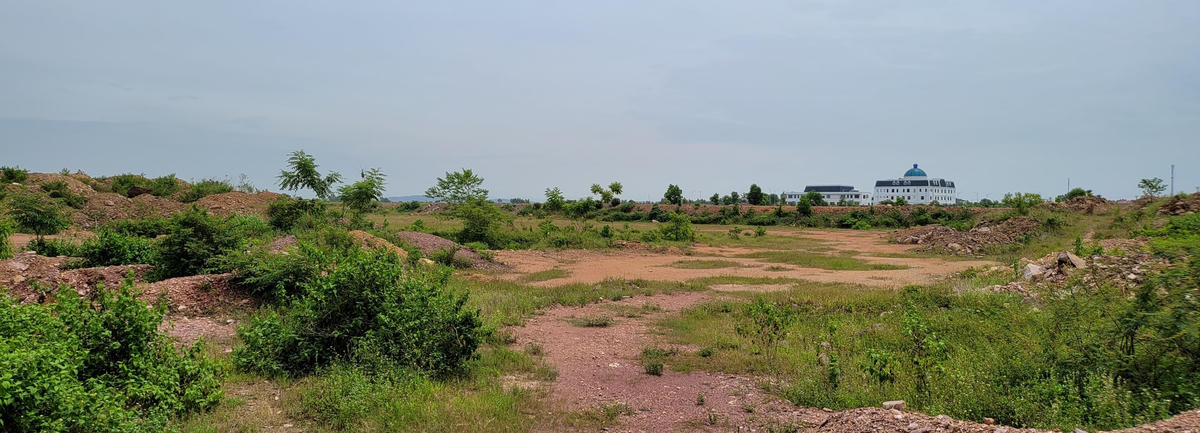

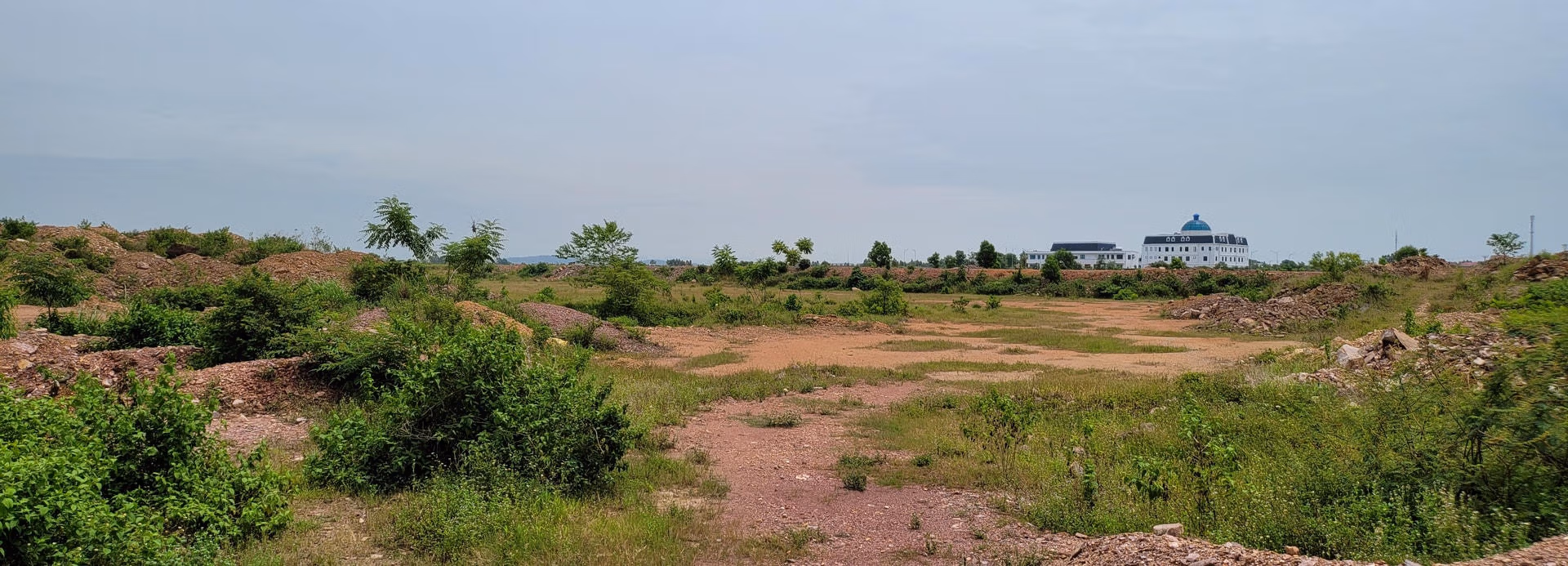

Quang cảnh dự án Nhà máy Nhiệt điện An Khánh - Bắc Giang. Ảnh: Hà An.

Dự án Nhà máy Nhiệt điện An Khánh - Bắc Giang có tổng vốn đầu tư hơn 22 nghìn tỷ đồng, trong đó vốn vay là hơn 16 nghìn tỷ và đây là khó khăn, nguyên nhân chính khiến dự án chậm tiến độ.

Trong buổi làm việc với PV Đại Đoàn Kết Online vào ngày 1/7, ông Vũ Văn Cường, Trưởng phòng Kinh tế Đối ngoại (Sở Kế hoạch và Đầu tư tỉnh Bắc Giang) thẳng thắn thừa nhận, dự án Nhà máy Nhiệt điện An Khánh - Bắc Giang đang chậm tiến độ, nguyên nhân là do khó khăn về tài chính tới từ chính nhà đầu tư.

Vẫn theo ông Cường, Nhà máy Nhiệt điện An Khánh - Bắc Giang (xã Vũ Xá, huyện Lục Nam, tỉnh Bắc Giang) có chủ đầu tư là Công ty Cổ phần Nhiệt điện An Khánh - Bắc Giang, do ông Ngô Quốc Hội làm Tổng Giám đốc. Diện tích đất thực hiện dự án khoảng 89,7 ha. Thời gian dự kiến hoàn thành phát điện thương mại vào năm 2023. Nhưng hiện tại dự án mới chỉ cơ bản hoàn thiện khu hành chính.

Tính tới thời điểm hiện tại, dự án Nhà máy Nhiệt điện An Khánh - Bắc Giang đã chậm tiến độ hoàn thành thủ tục thuê đất so với quyết định chủ trương đầu tư là 43 tháng (từ tháng 6/2017 đến tháng 3/2021). Dự án mới được UBND tỉnh cho thuê đất với diện tích 11,7 ha/89,7 ha. Nguyên nhân là do nhà đầu tư chậm hoàn thiện thủ tục thuê đất đối với phần diện tích đã giải phóng mặt bằng, khoảng 32 ha.

Phía Sở Kế hoạch và Đầu tư tỉnh Bắc Giang cũng đã có ý kiến yêu cầu nhà đầu tư hoàn thiện việc huy động vốn vay với ngân hàng trước quý II-2021 để triển khai thi công xây dựng các hạng mục công trình chính của dự án từ tháng 9/2021. Đồng thời hoàn thiện thủ tục thuê đất đối với phần diện tích đã giải phóng mặt bằng, hoàn thành công tác bồi thường giải phóng mặt bằng khu bãi tập kết xỉ thải 35 ha.

Theo “Quyết định chủ trương đầu tư” được Chủ tịch UBND tỉnh Bắc Giang ký ngày 3/1/2017, dự án Nhà máy Nhiệt điện An Khánh - Bắc Giang có tổng vốn đầu tư khoảng 22.546 tỷ đồng; công suất 650MW. Thời gian hoạt động của dự án là 50 năm.

Lối vào dự án Nhà máy Nhiệt điện An Khánh - Bắc Giang. Ảnh: Nam Anh.

Trong đó vốn vay là 16.583 tỷ đồng, góp từ các cổ đông là 4.224 tỷ đồng. Và số tiền trên được góp theo tiến độ thực hiện dự án. Còn 1.739 tỷ đồng tới từ nguồn vốn huy động khác.

Và tính tới hết quý I của năm 2021, giá trị khối lượng thực hiện theo báo cáo của nhà đầu tư đạt khoảng hơn 3.700 tỷ đồng (16,5% tổng vốn đầu tư) không tăng từ năm 2019 trở lại đây.

Số vốn hơn 3.700 tỷ đồng kể trên được dùng để triển khai xây dựng các hạng mục, như đền bù, giải tỏa, san lấp mặt bằng, xây dựng đường vào, tường bao, nhà điều hành và một số hạng mục phụ trợ khác.

Nhiệt điện An Khánh - Bắc Giang là dự án đầu tư xây dựng mới, dự án trọng điểm của tỉnh Bắc Giang do doanh nghiệp tư nhân duy nhất đầu tư vào nhà máy điện than.

Được biết, khó khăn lớn nhất hiện nay của dự án Nhà máy Nhiệt điện An Khánh - Bắc Giang là việc huy động nguồn vốn vay là 16.583 tỷ đồng. Nguyên nhân chủ yếu do năng lực tài chính của nhà đầu tư hạn chế.

Chủ đầu tư nhà máy nhiệt điện An Khánh - Bắc Giang là Công ty Cổ phần Nhiệt điện An Khánh - Bắc Giang được Phó Thủ tướng Trịnh Đình Dũng đồng ý giao đầu tư dự án (tên cũ là nhà máy nhiệt điện Lục Nam) từ tháng 6/2016. Thời điểm đó, Phó Thủ tướng giao Bộ Công thương hướng dẫn UBND tỉnh Bắc Giang và nhà đầu tư triển khai các bước của dự án theo quy định.

Báo Đại Đoàn Kết tiếp tục thông tin tới bạn đọc.

(0) Bình luận
Nổi bật
    Tin mới nhất
    Nhiệt điện An Khánh – Bắc Giang chậm tiến độ do 'đói' vốn

    POWERED BY ONECMS - A PRODUCT OF NEKO
