Thêm một dự án Điện rác 'triệu đô' ở Bắc Ninh xây dựng trước khi được cấp phép

Tuấn Minh - Đức Sơn 19/01/2024 11:34

Dự án Nhà máy xử lý chất thải rắn sinh hoạt công nghệ cao phát năng lượng tại xã Ngũ Thái vừa được Công ty TNHH Năng lượng xanh T&J tổ chức Lễ khánh thành rất long trọng. Chủ đầu tư có hành vi vi phạm là tổ chức thi công xây dựng trước khi được cấp Giấy phép xây dựng.

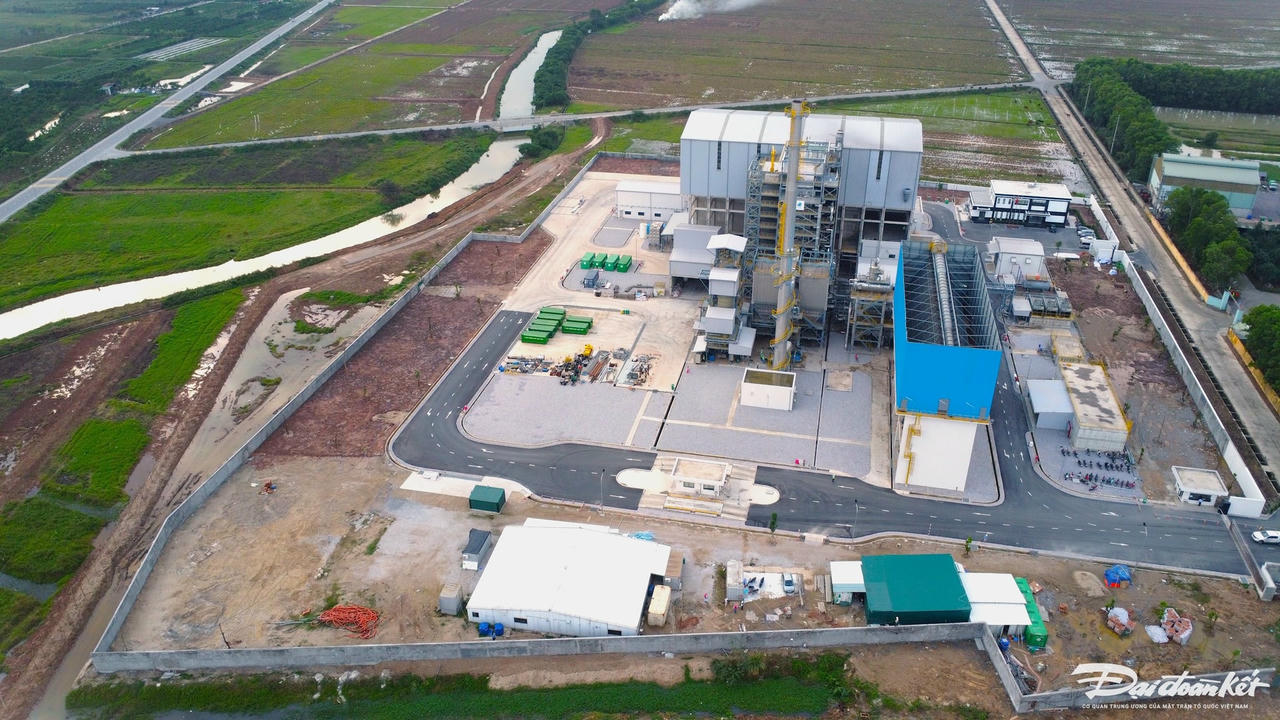

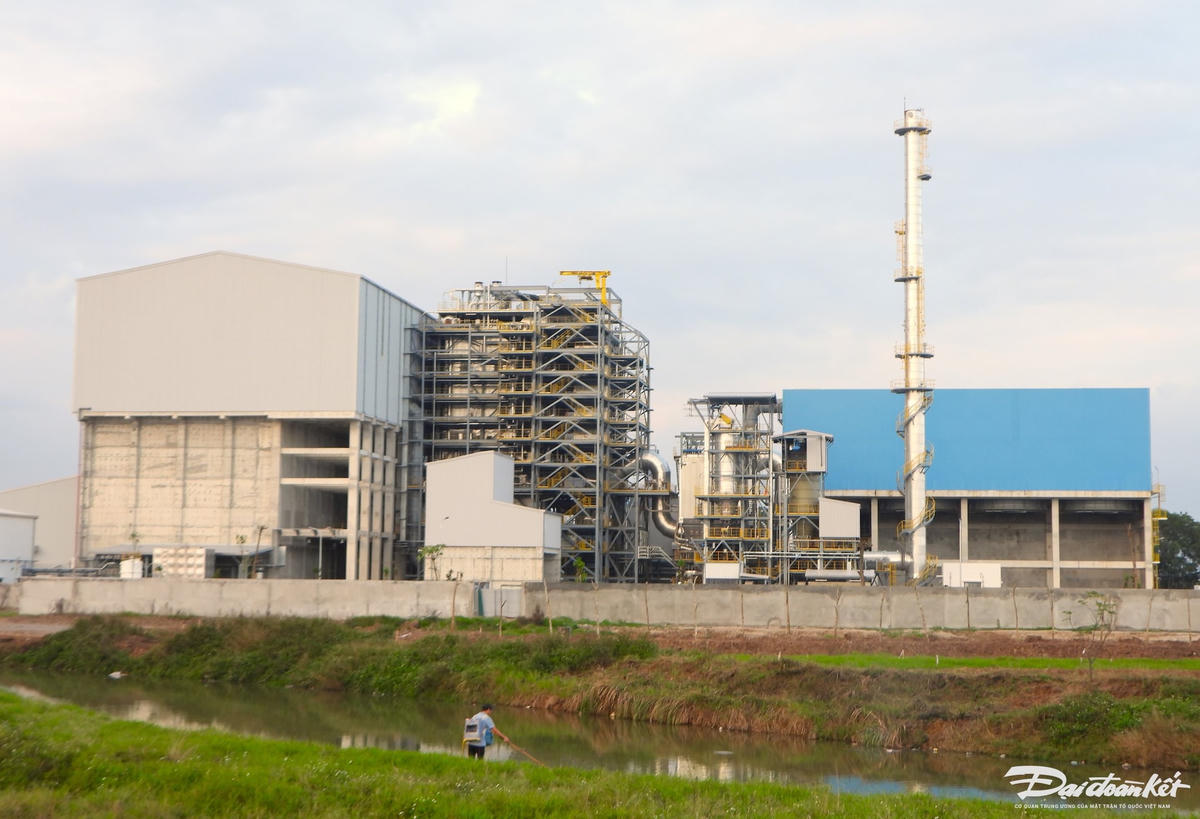

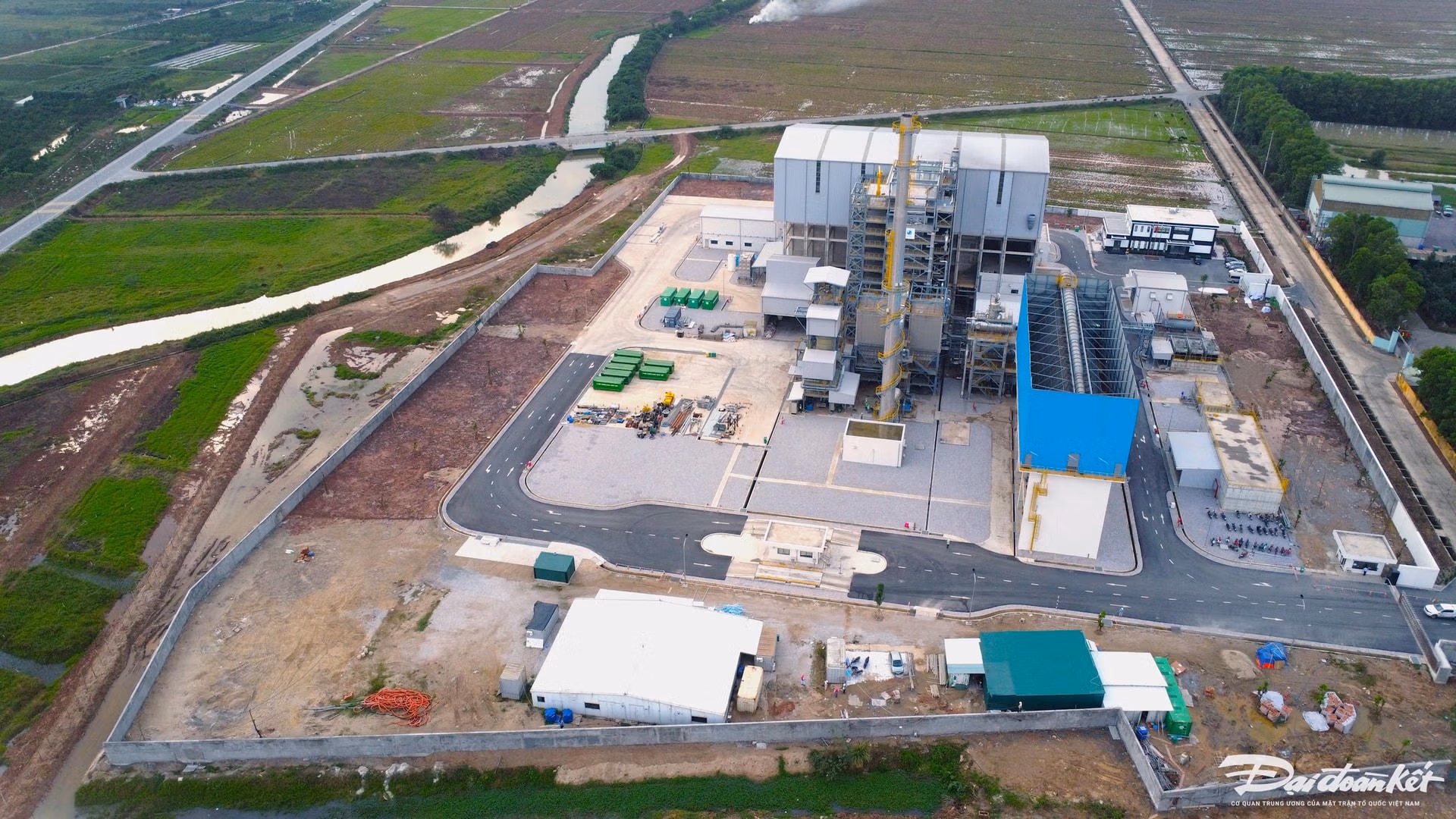

Nhà máy Điện rác của Công ty TNHH Năng lượng xanh T&J tại thôn Cửu Yên, xã Ngũ Thái, Thuận Thành.

Ngày 12/11/2020, UBND tỉnh Bắc Ninh ban hành Quyết định phê duyệt chủ trương đầu tư Dự án đầu tư xây dựng Nhà máy xử lý chất thải rắn sinh hoạt công nghệ cao phát năng lượng của các Nhà đầu tư: Công ty cổ phần môi trường Thuận Thành (Việt Nam) và JFE Engineering Corporation (Nhật Bản).

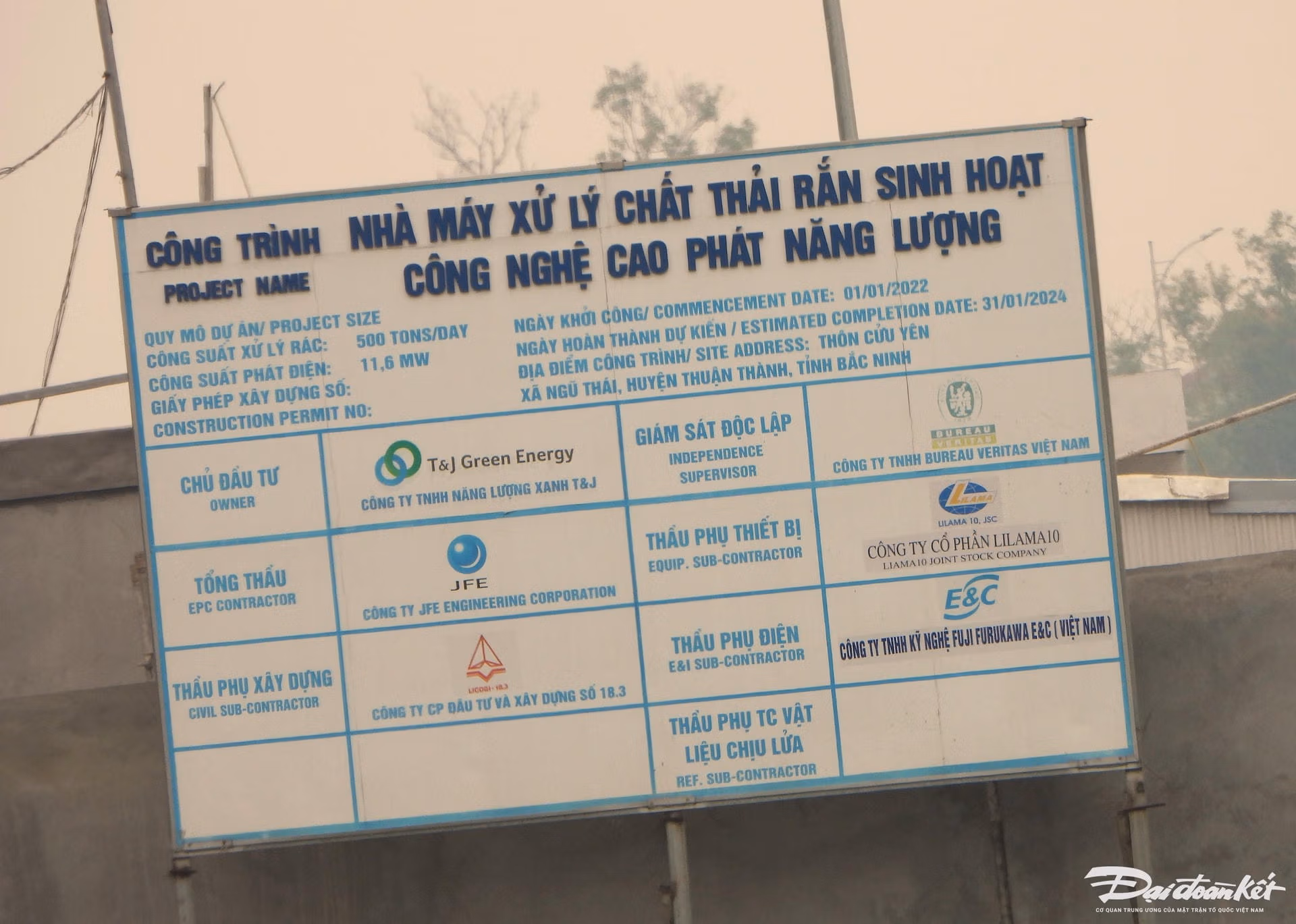

Theo thông tin tấm biển giới thiệu, dự án được khởi công xây dựng vào ngày 1/1/2022.

Địa điểm thực hiện dự án tại thôn Cửu Yên, xã Ngũ Thái, huyện Thuận Thành (nay là thị xã Thuận Thành) với diện tích sử dụng đất khoảng 4,8 ha. Dự án có công suất xử lý tối đa chất thải rắn 500 tấn/ngày đêm. Công suất phát điện từ 11 đến 13MW.

Dự án có tổng vốn đầu tư 58 triệu USD.

Tổng vốn đầu tư thực hiện dự án là 1.348.790.000.000 đồng (tương đương 58.000.000 USD), trong đó vốn góp thực hiện dự án là 269.758.000.000 đồng (Công ty cổ phần Môi trường Thuận Thành góp 161.854.800.000 đồng - JFE Engineering Corporation góp 107.903.200.000 đồng). Vốn vay và huy động các nguồn khác là 1.079.032.000.000 đồng.

Ngày 30/7/2021, UBND tỉnh Bắc Ninh ban hành Quyết định giao 48.110,5m2 đất cho Công ty TNHH Năng lượng xanh T&J (Công ty TNHH Năng lượng xanh T&J là liên doanh được thành lập bởi Công ty cổ phần Môi trường Thuận Thành và JFE Engineering Corporation) thuê để xây dựng Nhà máy xử lý chất thải rắn sinh hoạt công nghệ cao phát năng lượng tại xã Ngũ Thái.

Ngày 16/12/2021, một số Cơ quan truyền thông đưa tin, sáng 16/12/2021 tại thôn Cửu Yên, xã Ngũ Thái, huyện Thuận Thành, Công ty TNHH Năng lượng xanh T&J đã tổ chức lễ ký kết đầu tư và khởi động dự án Nhà máy xử lý chất thải rắn công nghệ cao phát năng lượng. Dự buổi Lễ có đại diện Bộ Tài nguyên và Môi trường, đại diện lãnh đạo UBND tỉnh Bắc Ninh và Lãnh đạo một số Sở, ngành, huyện Thuận Thành.

Lễ khởi động dự án ngày 16/12/2021.

Ngày 2/12/2022, Sở Xây dựng tỉnh Bắc Ninh có văn bản về việc thực hiện quản lý, xử lý vi phạm trật tự tại dự án Nhà máy xử lý chất thải rắn công nghệ cao tại xã Ngũ Thái gửi UBND huyện Thuận Thành.

Văn bản của Sở Xây dựng nêu rõ: Qua theo dõi, nắm tình hình về trật tự xây dựng trên địa bàn, Sở Xây dựng thấy dự án Nhà máy xử lý chất thải rắn công nghệ cao tại xã Ngũ Thái đã tổ chức thi công xây dựng một số công trình, hạng mục công trình.

Sở Xây dựng tỉnh Bắc Ninh đề nghị Chủ tịch UBND huyện Thuận Thành chỉ đạo các phòng chuyên môn kiểm tra, xử lý các hành vi vi phạm trật tự xây dựng, vi phạm trong hoạt động xây dựng tại dự án.

Sau đó, Phòng Kinh tế và Hạ tầng huyện Thuận Thành tiến hành kiểm tra và lập biên bản vi phạm hành chính đối với dự án Nhà máy xử lý chất thải rắn sinh hoạt công nghệ cao phát năng lượng tại xã Ngũ Thái.

Ngày 10/1/2023, UBND huyện Thuận Thành ban hành Quyết định xử phạt vi phạm hành chính với số tiền phạt 130 triệu đồng đối với Công ty TNHH Năng lượng xanh T&J.

Theo Quyết định xử phạt, Công ty đã có các hành vi tổ chức thi công xây dựng công trình không có giấy phép xây dựng mà theo quy định phải có giấy phép xây dựng. Cụ thể, tổ chức thi công xây dựng Nhà máy xử lý chất thải rắn sinh hoạt công nghệ cao phát năng lượng khi chưa có giấy phép xây dựng.

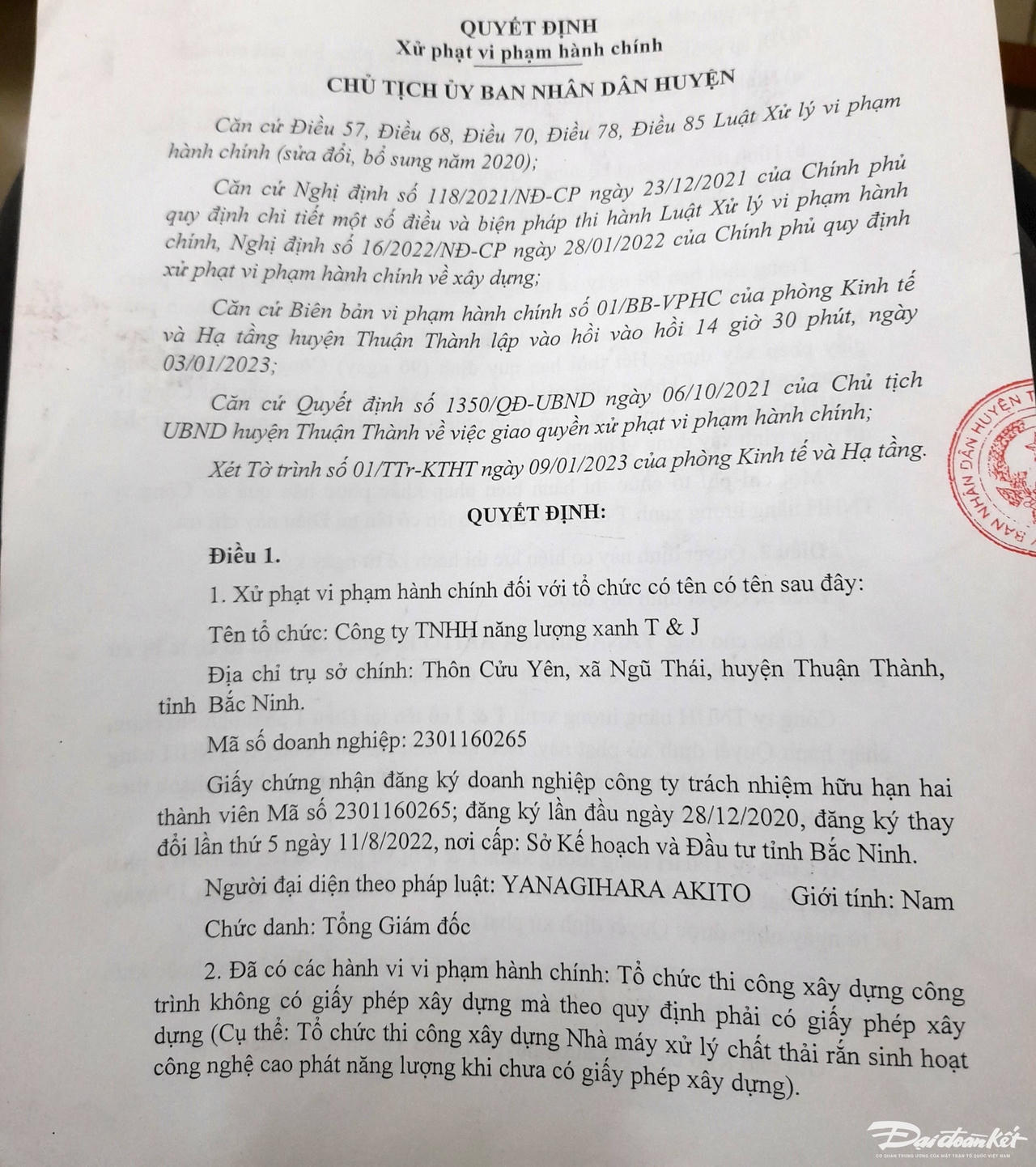

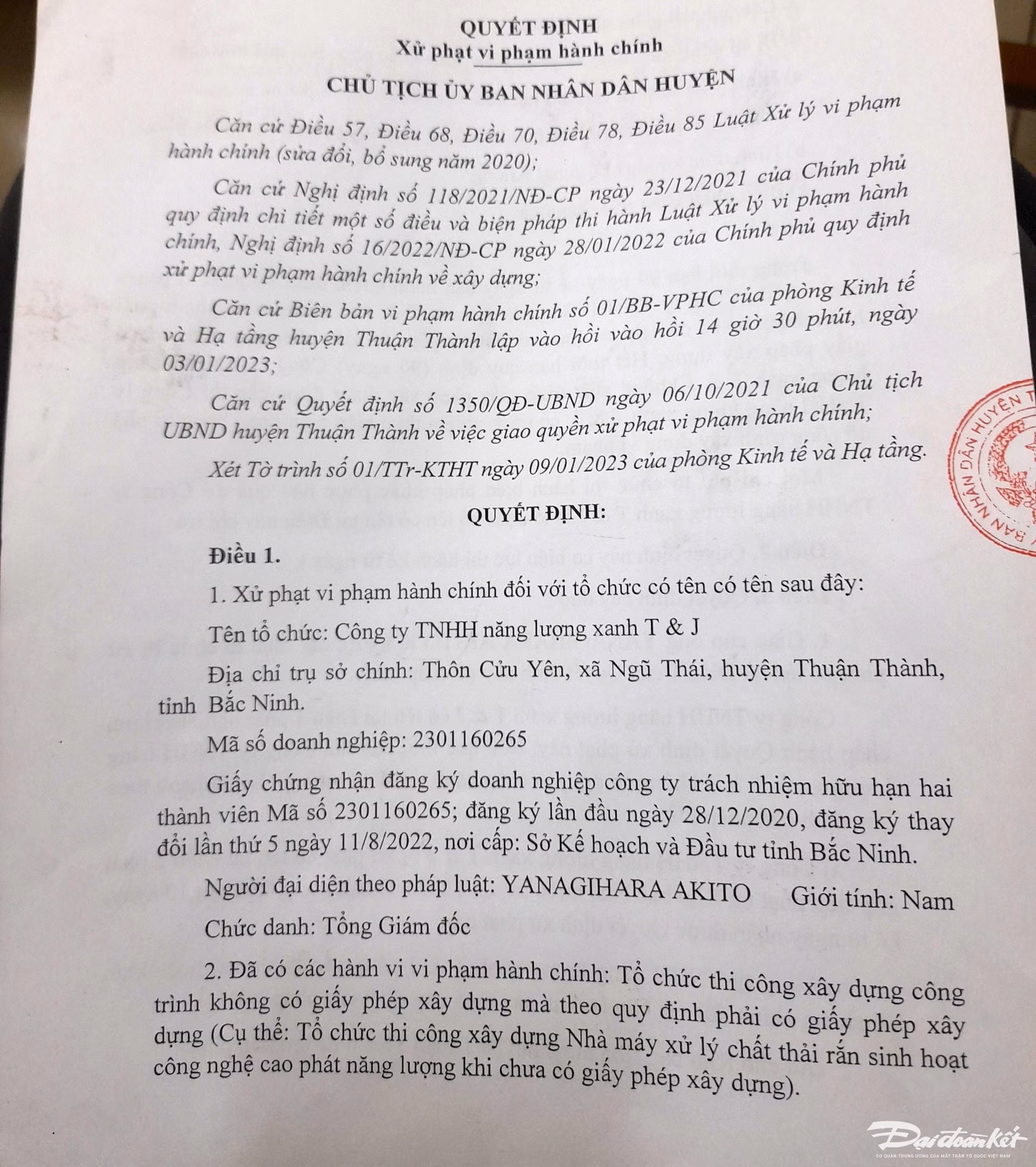

Quyết định xử phạt.

Hai tháng sau khi bị xử phạt, ngày 9/3/2023, Công ty TNHH Năng lượng xanh T&J được UBND tỉnh Bắc Ninh cấp Giấy phép xây dựng số 54/GPXD, được phép xây dựng các công trình thuộc dự án đầu tư xây dựng Nhà máy xử lý chất thải rắn sinh hoạt công nghệ cao phát năng lượng tại xã Ngũ Thái.

Theo Giấy phép, dự án có tổng số 18 công trình gồm: nhà kho rác, nhà phát điện tuốc bin hơi, phòng hệ thống định lượng, phòng máy nén khí, nhà chứa tro đáy, nhà hệ thống quan trắc khí thải, nhà kho, nhà trạm cân, nhà trạm xử lý nước thải, hạ tầng kỹ thuật ngoài nhà và các công trình phụ trợ...

5 ngày sau khi Công ty TNHH Năng lượng xanh T&J được cấp phép, Truyền thông tỉnh Bắc Ninh đưa tin, sáng 14/3/2023, Đoàn công tác của tỉnh Bắc Ninh đi thăm, kiểm tra tiến độ dự án Nhà máy xử lý chất thải rắn sinh hoạt công nghệ cao phát năng lượng tại xã Ngũ Thái.

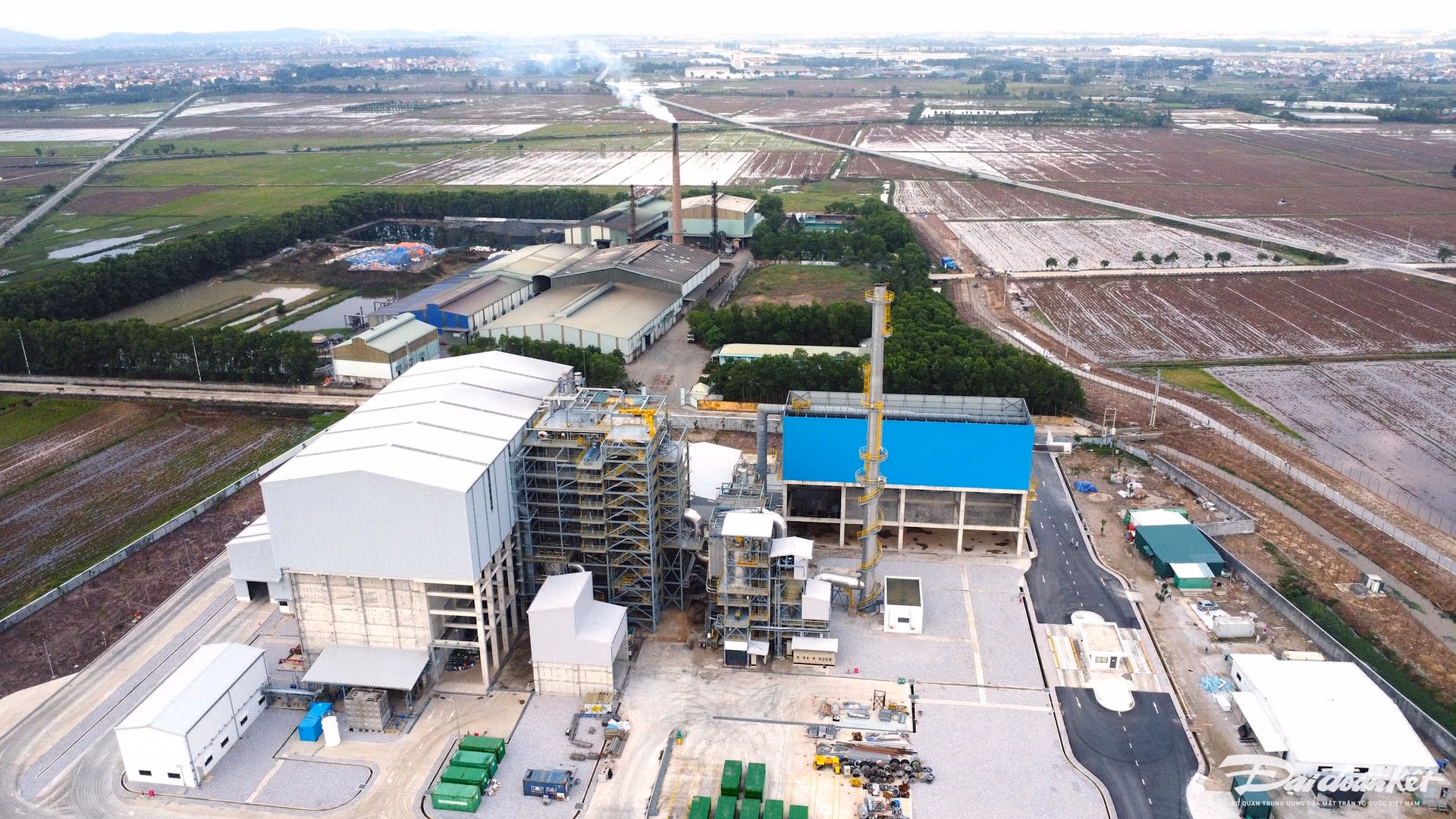

Đáng chú ý, theo Truyền thông tỉnh Bắc Ninh thông tin, đến thời điểm 14/3/2023, dự án Nhà máy xử lý chất thải rắn sinh hoạt công nghệ cao phát năng lượng tại xã Ngũ Thái đã thi công được 75% khối lượng công việc.

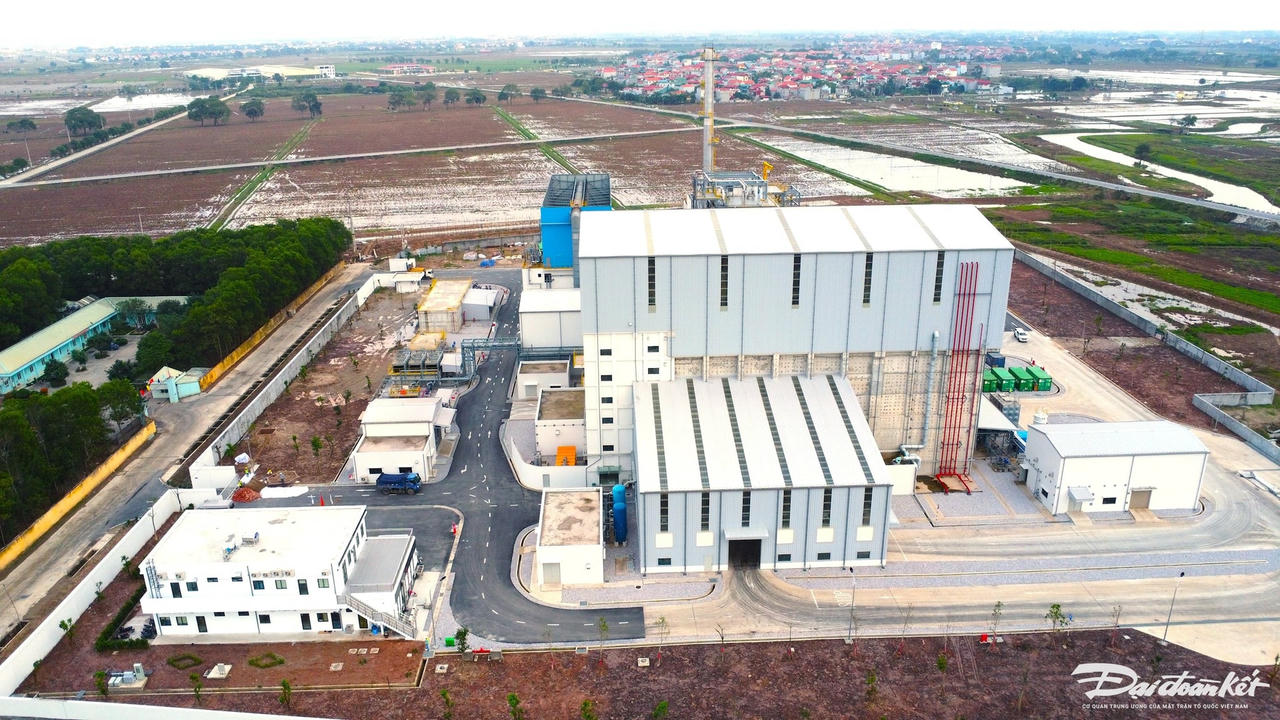

Đến ngày 11/1/2024 vừa qua, Công ty TNHH Năng lượng xanh T&J long trọng tổ chức Lễ khánh thành dự án Nhà máy xử lý chất thải rắn sinh hoạt công nghệ cao phát năng lượng tại xã Ngũ Thái.

Làm việc với Phóng viên, ông Nguyễn Đình Văn - Phó trưởng phòng Quản lý đô thị thị xã Thuận Thành cho hay, ông không nhớ chính xác dự án khởi công lúc nào. Theo ông Văn, đối với công trình theo phân cấp này, Phòng không được cấp phép nên Phòng không thể nắm bắt được họ bắt đầu khởi công từ thời điểm nào.

Khi được hỏi về việc Phòng phát hiện dự án có vi phạm qua nguồn thông tin nào, ông Văn cũng trả lời rằng không nhớ chính xác. Vẫn theo ông Văn, việc kiểm tra, phát hiện hành vi vi phạm trách nhiệm đầu tiên thuộc về xã Ngũ Thái.

Thông tin tới Báo Đại Đoàn Kết, Sở Xây dựng tỉnh Bắc Ninh cho hay, về quy hoạch xây dựng, UBND huyện Thuận Thành phê duyệt quy hoạch chi tiết tại Quyết định số 985/QĐ-SXD ngày 8/6/2022. Chủ đầu tư đã tổ chức lập dự án và đã được Cục Quản lý hoạt động xây dựng (Bộ Xây dựng) thẩm định báo cáo nghiên cứu khả thi tại văn bản số 374/HĐXD-QLKT ngày 8/11/2022.

Như vậy, có thể thấy rằng, Công ty TNHH Năng lượng xanh T&J tiến hành khởi công xây dựng dự án Nhà máy xử lý chất thải rắn sinh hoạt công nghệ cao phát năng lượng tại xã Ngũ Thái trước cả thời điểm được cấp có thẩm quyền phê duyệt quy hoạch chi tiết và thẩm định báo cáo nghiên cứu khả thi...

Trước đó, ngày 11/12/2023, Báo Đại Đoàn Kết đã có bài báo phản ánh về dự án Khu xử lý chất thải rắn sinh hoạt tập trung (Dự án Điện rác tổng vốn đầu tư hơn 900 tỷ đồng) tại xã An Thịnh (huyện Lương Tài, tỉnh Bắc Ninh) do Công ty TNHH năng lượng mới EU-Conch Venture Bắc Ninh làm chủ đầu tư xảy ra tình trạng dự án khởi công xây dựng trước khi được cấp có thẩm quyền cấp Giấy phép xây dựng.
